Emigration Canyon

Mejora de la seguridad y fiabilidad

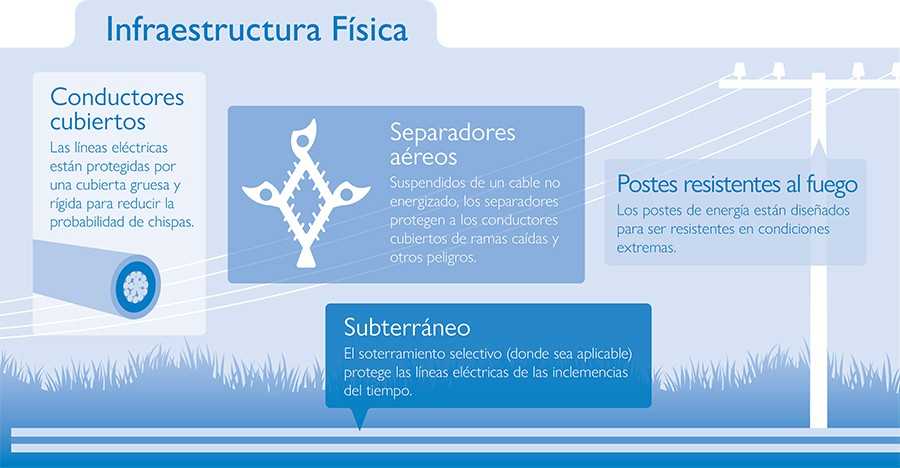

Estamos tomando medidas para mejorar la fiabilidad y reducir el riesgo de incendios forestales relacionados con los equipos. Estas medidas incluyen la sustitución de las viejas líneas eléctricas aéreas en zonas con mayor riesgo de incendios forestales por infraestructuras resistentes al fuego, como cables conductores cubiertos, y la instalación de líneas subterráneas en algunas zonas.

En total, 36 millas de proyectos de reconstrucción de líneas están en marcha en el área de Emigration Canyon. Estas mejoras contribuirán a aumentar la fiabilidad de nuestro sistema a medida que nos adaptamos a la creciente amenaza de incendios forestales en el Oese.

Necesidad y beneficios del proyecto

  • Los proyectos del Cañón de Emigración mejorarán la seguridad y fiabilidad de las líneas de distribución para ayudar a prevenir incendios forestales.
  • Enterrar las líneas bajo tierra limita la posibilidad de que la vegetación entre en contacto con las líneas, mejorando la seguridad de la comunidad y la fiabilidad del servicio.

Impacto local

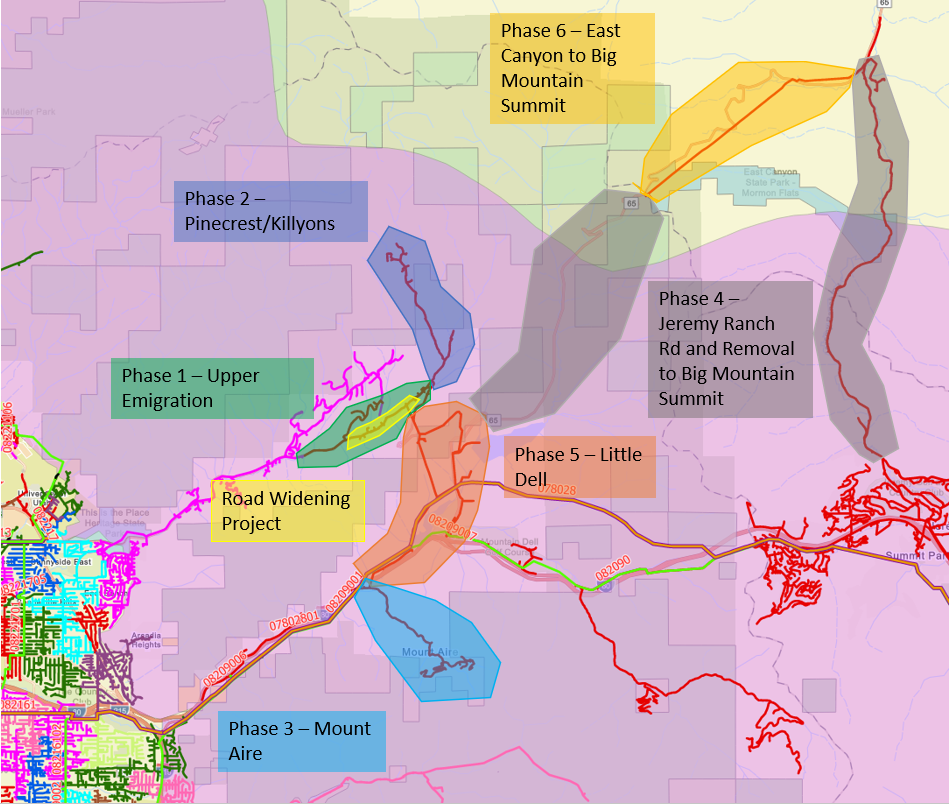

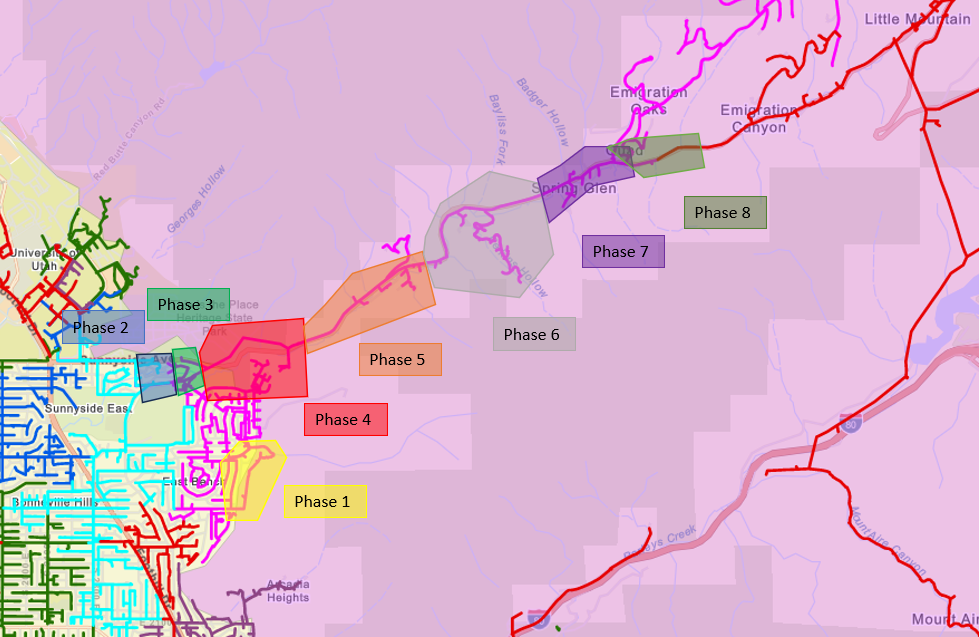

La construcción de algunos de los proyectos en Emigration Canyon está en marcha.
  • Mountain Dell 11: Los equipos continúan instalando 28 millas de líneas eléctricas subterráneas en fases desde 2021 hasta 2026.
  • Fort Douglas 13: La compañía instalará 7.5 millas de línea subterránea y aproximadamente 0.5 millas de conductor cubierto aéreo.

Progresos hasta la fecha

  • Mountain Dell 11: Las cuadrillas han terminado de instalar 16.7 millas de conductor subterráneo en los últimos años. Las secciones restantes se completarán en 2026.
  • Fort Douglas 13: Después de completar los estudios de ingeniería y el diseño, el equipo del proyecto está trabajando para obtener los permisos.

¿Qué sigue?

Mountain Dell 11 | 2026

  • Para los 11.2 millas restantes de instalación de líneas subterráneas, los equipos están actualmente instalando conductos y bóvedas en algunas áreas. Se están obteniendo permisos para otras áreas. Se espera que el trabajo termine en 2026.



Basándose en la orientación de la orden emitida por la Comisión de Servicio Público de Utah con respecto al Plan de Mitigación de Incendios Forestales de Rocky Mountain Power, la empresa está suspendiendo algunos proyectos de fortalecimiento del sistema.



Obtenga más información
